先说个糟心事。三年前,有个老客户,装修完半年,楼下找上门说天花板渗水。一查,是厨房冷水管接头处渗漏,那地方正好在橱柜里,泡了半年才漏出来。客户问我怎么当初没做打压试验?我说做了啊,但施工队是皮包公司,糊弄过去了。打压的时候,压力表根本没升上去,就说是好的。
所以别怪我再三强调——打压试验,是水电验收里最重要的一道关,没有之一。这玩意儿要是没做好,后患无穷。今天就把我这几十年工地上摸爬滚打的经验,全抖搂给你们。
打压试验,到底在测什么?
说白了,就是给水管打鸡血——不,打压力。用不低于正常使用压力1.5倍的水压,去检验管子和接头有没有毛病。正常家里用水压力大概0.3-0.4MPa,所以试验压力要打到0.6MPa以上,甚至更高。记住:试验压力不是越高越好,但绝对不能比这个低。
为啥要这么做?因为水管隐蔽工程埋墙里,一旦漏水,砸墙刨砖,惨不忍睹。水管本身现在都是PPR管,管子一般不出问题,接头是薄弱环节——热熔焊的时候,温度不够或者时间不对,看着接上了,实则稍微一受力就裂了。打压试验就是提前把这些隐患揪出来。

再说个知识点:压力单位。装修里常说“打几个压”,一个压就是1公斤力/平方厘米,约等于0.1MPa。所以常说的“打8个压”就是0.8MPa。别搞混了。
一次合格的打压试验,要盯紧这几步
步骤很简单,但细节决定成败。我按顺序来,你们跟着做,绝对不出错。
第一步:准备。先把所有出水口全部堵上。记住,是全部!包括需要接龙头、马桶、花洒的各个出口,都要用堵头封死。另外,冷热水管必须连通——就是把两个水龙头的软管拆掉,用一根专用软管把冷热进水口连起来,这样冷水管和热水管就是一个整体,一起打压,不然只试一路没有意义。
第二步:排气。打压前,必须把管路里的空气排干净。方法:接上打压泵,打开总阀,让水缓慢充满管路,然后打开最远端的水龙头,直到流出没有气泡的水,再关上。不排气的话,压力表会乱跳,读数不准。

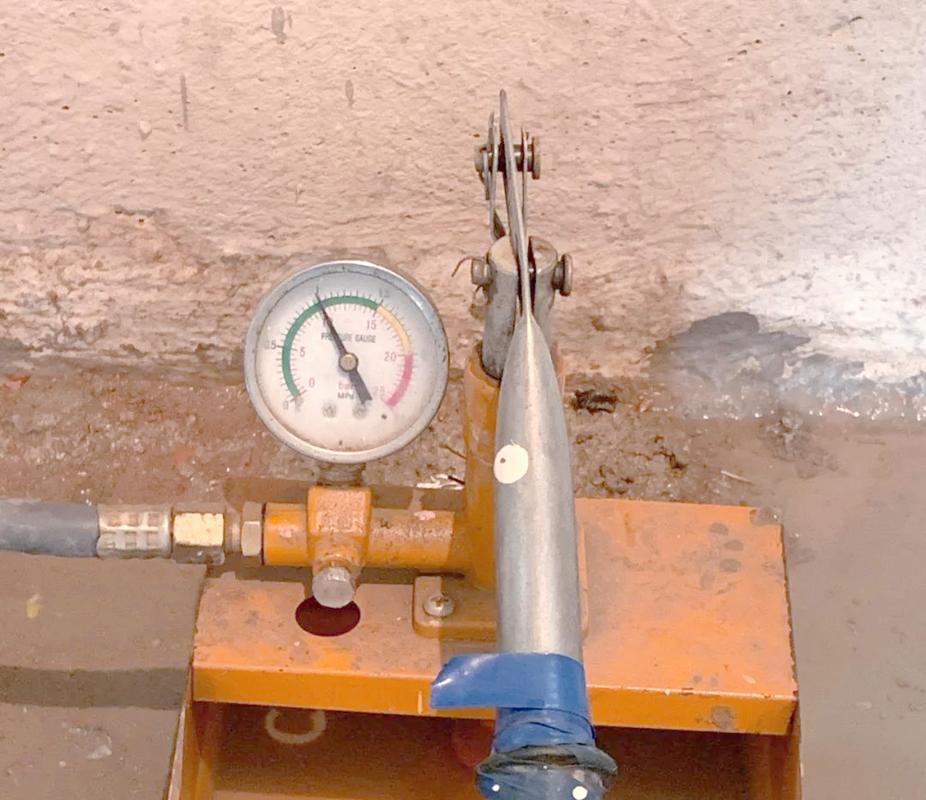

第三步:升压。手动打压泵或电动泵,缓慢加压。注意,升压不要太猛,不然水锤效应可能把接头震裂了。一边升压一边看压力表,到目标值后(一般建议0.8-1.0MPa,也就是8-10个压),停止打压。
第四步:检查。静置30分钟。在这30分钟里,你要干这些事儿:拿手电筒检查所有接头、阀门、堵头,看有没有渗水痕迹。用手触摸,感受有没有湿润感。眼睛盯着压力表——指针不能掉超过0.05MPa。如果掉压,说明有漏点,赶紧找。

第五步:保压。30分钟合格后,把压力泄到工作压力左右(比如0.4MPa),再保压20分钟。这是模拟正常使用时的情况。如果不再掉压,那基本稳了。
第六步:签字确认。把试验数据写下来,让施工方和业主都签字。别觉得多此一举,真出事儿了,这就是证据。
打压试验的三大坑,别踩了

坑一:压力打得越高越好?扯淡!PPR管能承受的额定压力一般能达到2MPa以上,但你的接头、阀门、堵头不一定。打太高,把管壁打爆了,或者把堵头冲飞,那叫自找苦吃。规范要求一般是工作压力的1.5倍且不低于0.6MPa,咱们打到0.8-1.0MPa足够了,别去挑战极限。
坑二:掉压就一定是漏水?不一定!有时候管路里混着没排干净的气泡,压力一高,气泡被压缩了,相当于压力被“吃掉”了,指针自然就低了。遇到这种情况,别急着判死刑,先把管路里的气排净,再补压,重新打一遍。我见过太多业主,看到掉压就以为漏水,结果虚惊一场。
坑三:打压合格就万事大吉?错!打压试验合格了,别急着把压力放掉。很多老师傅会要求把压力保持在0.6MPa左右,到贴砖刷墙完成后再泄压。为啥?因为施工过程中可能不小心碰到管路,保持一定压力,能第一时间发现有没有新漏点。这也是个土办法,但特别管用。
还有个小坑:打压时间要够。有的人赶工,打了五分钟就完事了,那是糊弄鬼呢。30分钟是底线,别省。
最后几句掏心窝子的话
装修这事儿,水电是隐蔽工程,也是良心工程。打压试验花不了多少时间,但能规避掉最大的风险。我每次给业主做验收,不管多忙,一定亲自盯着压力表,亲手检查每个接头。这活儿,真不能交给只会拍胸脯的施工队。
如果你家正在装修,记住:打压试验必须做,而且要当着你的面做。别觉得麻烦,你怕麻烦,漏水的时候就该头疼了。
行了,就说这些。有什么不懂的,评论区喊我。
